竹新社
日本福岛第一核电站用于净化污染水的装置出现泄漏,推测约有5.5吨水、220亿贝克勒尔的铯和锶泄漏。 东京电力公司表示,7日上午9时前,作业员发现净化污染水的装置的排水口有水漏出。 当时东电正对设备进行检查,在用过滤水冲洗时,本应关闭的16个阀门中却开了10个。 大部分泄漏水或已渗入土壤,但对附近排水渠的监测显示,数值未出现明显变化。 东电已封锁漏水区域,并将采取回收周围土壤等措施。 (福岛中央电视台)

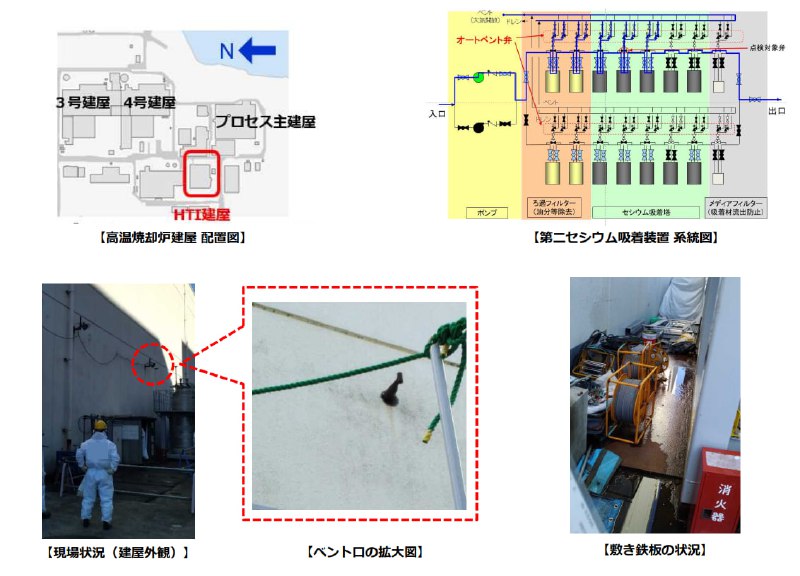

日本东京电力公司8日表示,福岛第一核电站发生漏水的高温焚烧炉厂房外墙的排气口有16个需手动开关的阀门,执行清理作业时应手动打开后再手动关闭,但却有10个没有关闭导致漏水。东电方面认为可能是作业员忘记了要关闭阀门,正进一步调查。此前东电曾称16个阀门均为自动开关。
此外,漏水期间,测量大气放射性物质浓度的粉尘监测仪的数值曾短暂小幅上升,现已恢复正常。辐射监测设备和附近排水渠测得的数值未现明显变化。
原子力规制厅8日向东电发出口头指示,要求尽可能回收已泄漏的污染水并加强对周边排水渠的监控以防污染扩大。
福岛第一核电站所长田南达也8日造访福岛县政府,就漏水问题道歉称“给县民等社会广大民众造成了担忧和不安”。县方要求查明原因并防止此类问题再次发生。
福岛县危机管理部部长渡边仁提及去年10月核电站也发生了作业人员接触到含放射性物质废液的事故,向东电方面递交了要求贯彻安全管理等的意见书。田南接受媒体采访称“将查明原因,在下周内报告”。
(NHK,共同社,朝日电视台,东京电力公司)
